안녕하세요. 기업 재생에너지 PPA 플랫폼 1위, zurigo의 위제이입니다.
최근 많은 기업들이 전기요금 절감, RE100 대응 및 탄소중립을 위해서 PPA와 함께 가장 많이 도입하는 것이 자가소비형 태양광 발전설비입니다.
기존에 주로 공장같이 전력을 다소비하는 기업이 설치했다고 하면, 최근 들어서는 도심지에 있는 회사 사옥 건물 옥상에도 많이 설치하고 있습니다.
그래서 이번에는 도심지 회사 사옥 건물 옥상에 자가소비형 태양광 발전설비가 어떻게 설치가 되는지 자세하게 설치현장 리뷰를 하려고 합니다.
저번 기초편에 이어 오늘은 구조물 공사편을 리뷰하겠습니다.
태양광 발전설비 구조물 공사 프로세스

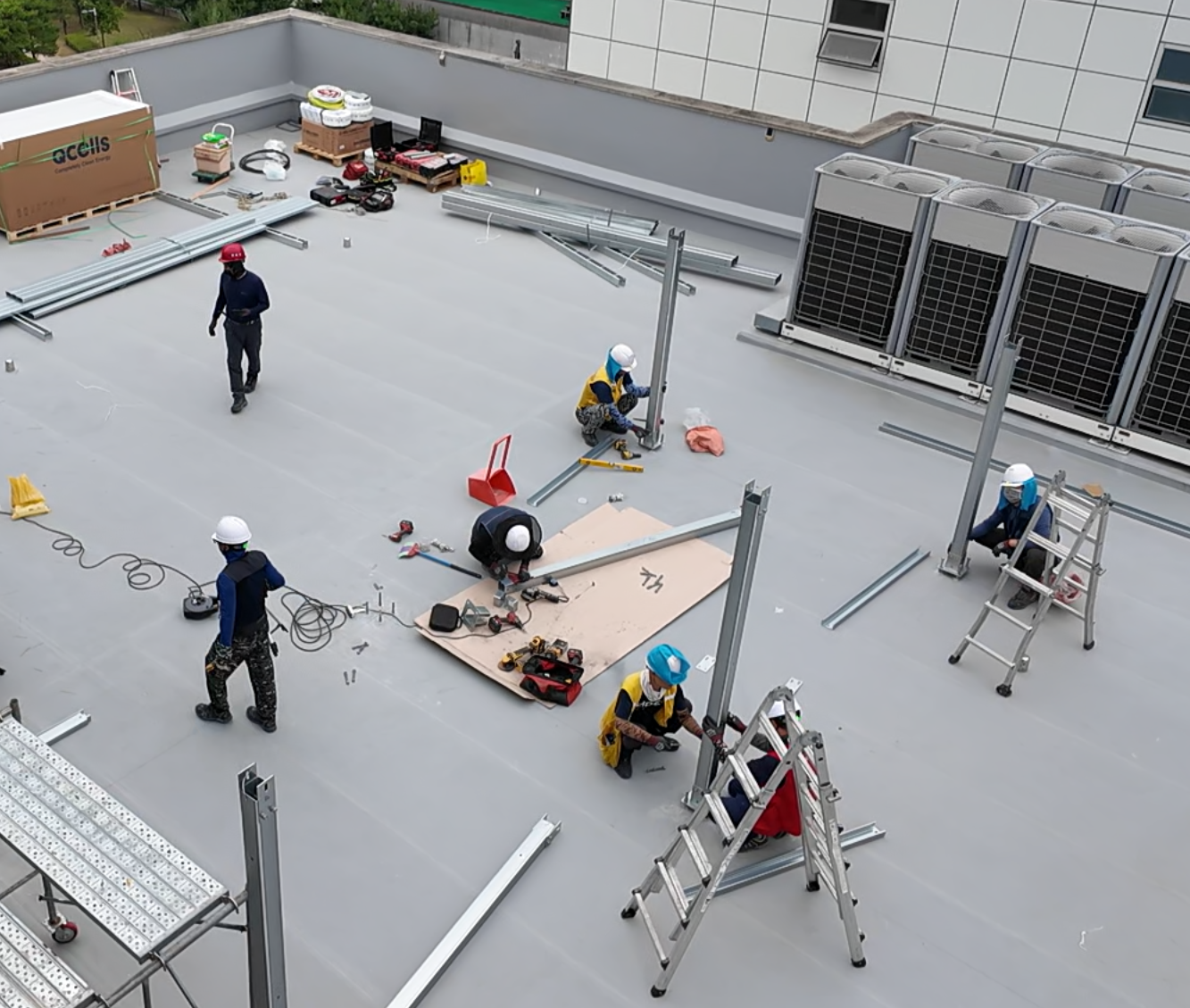

1) 구조물 기둥 체결
설치된 기초 플레이트 위에 구조물을 세웁니다. 보통 구조물 한 판에 몇장을 설치해야 하는냐에 따라 구조물 기둥수가 달라집니다.
해당 사이트는 앞기둥, 중간기둥, 뒷기둥으로 총 3개 라인으로 설치가 된 현장입니다.

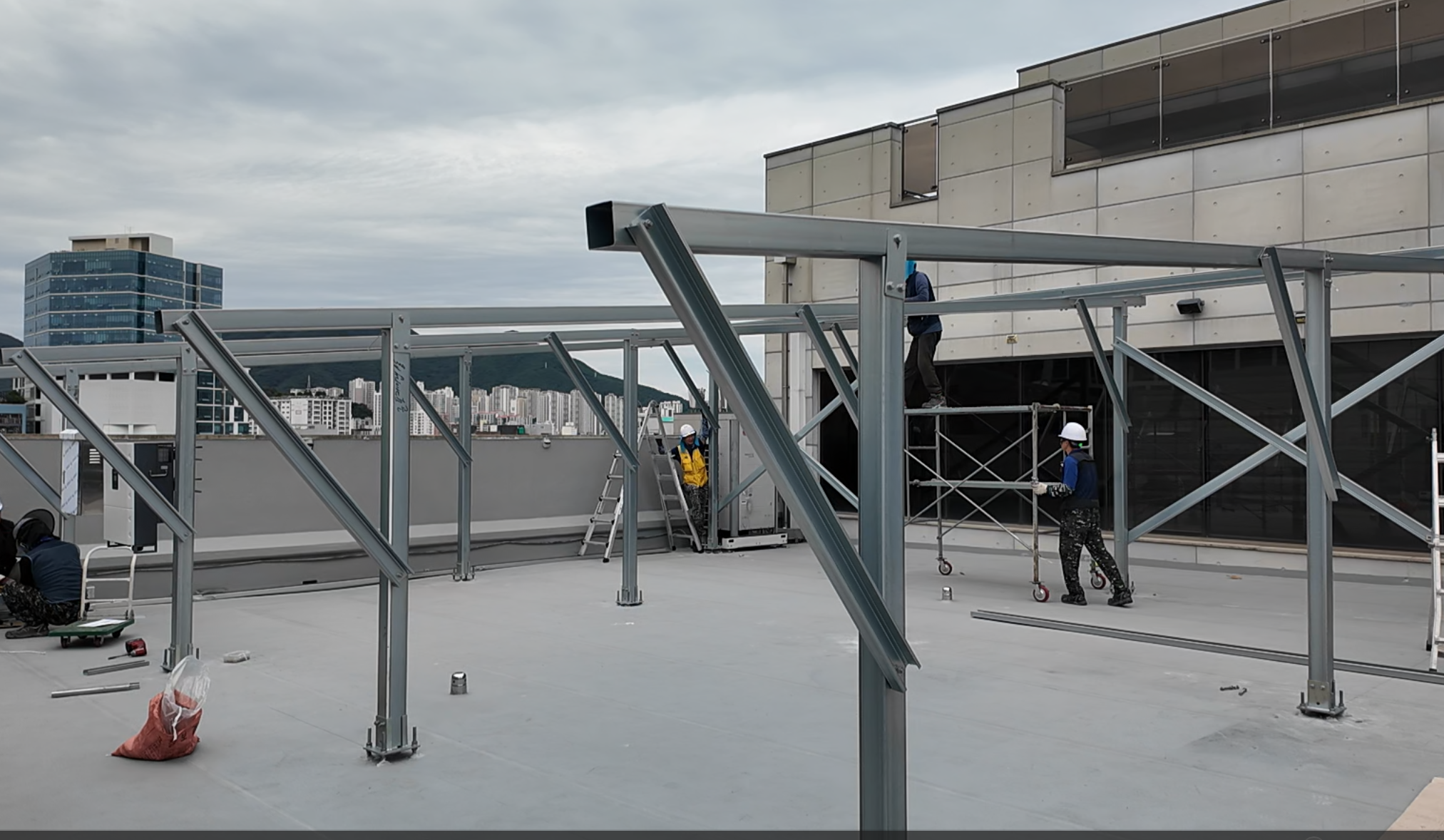

2) 구조물 기둥과 보 연결
구조물 기둥을 세웠으면 앞기둥, 중간기둥, 뒷기둥과 연결되는 보를 설치합니다.
구조물 길이가 한정적이기 때문에 앞기둥과 중간기둥을 연결해주는 보, 중간기둥과 뒷기둥을 연결해주는 보를 설치하게 됩니다.
구조물과 체결은 다 볼트/너트 방식으로 진행이 됩니다.
마지막으로 추가 구조물 보강을 위한 가새를 연결하면 됩니다.

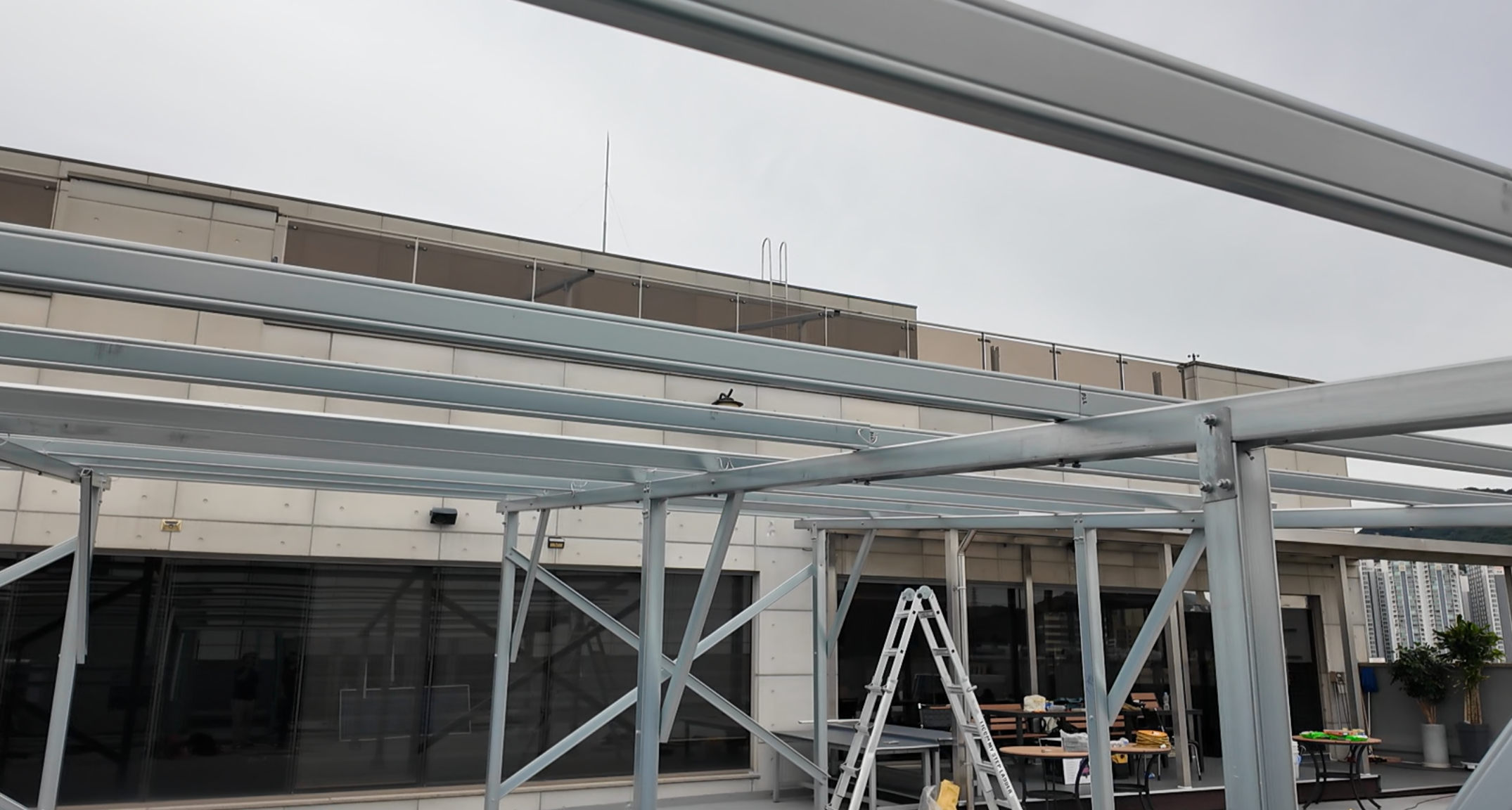

3) 구조물 보와 펄린 연결
펄린은 모듈을 체결하기 위한 구조물입니다.
펄린과 보가 연결된다고 보시면 됩니다.
펄린은 기본적으로 가로방향을 설치가 됩니다.
하나의 가로 모듈라인당 펄린 2개씩 설치가 됩니다.

4) 태양광 모듈 체결

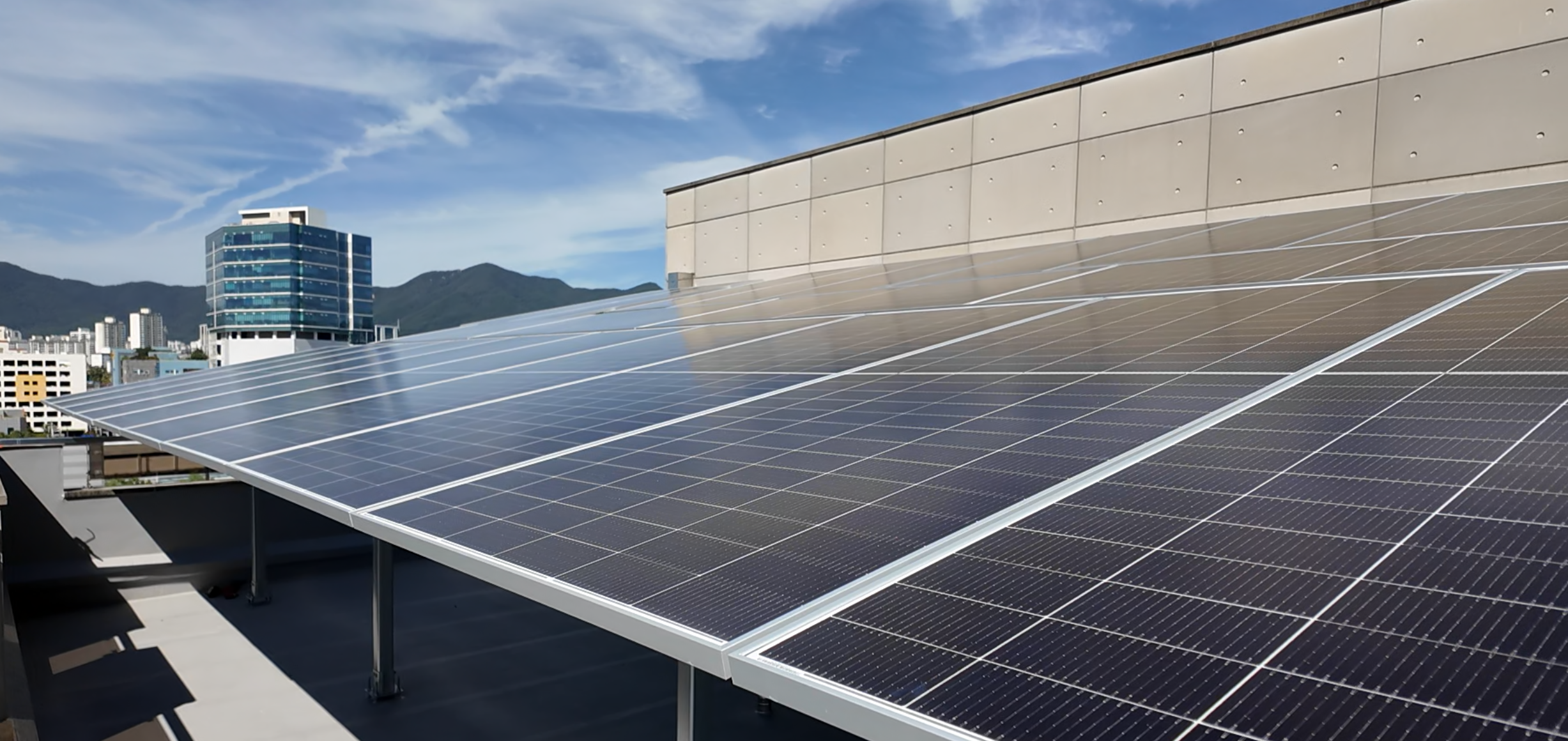

설치된 펄린위에 모듈을 한장씩 올립니다.
하나의 모듈은 4셋트의 볼트너트로 펄린과 고정하게 됩니다.
구조물의 레벨을 잘 맞추어야 오와열이 맞는 태양광 모듈이 설치된다고 보면 될것 같습니다.

이번에는 옥상 자가소비형 태양광 발전설비 구조물 공사에 대해서 알아봤습니다.
다음 시리즈에서는 전기공사에 대해서 리뷰하도록 하겠습니다.
자가소비형 태양광은 다양한 지원사업 보조금이 있어, 최대한 활용해 설치하면 투자 대비 경제성이 높고 회수기간도 단축됩니다. 지원사업 공고 시기에 맞춰 미리 준비해 두시는 것을 권합니다.
